第四台巨型隧道掘进机将被添加到Snowy 2.0抽水发电项目中,以帮助陷入困境的钻孔机Florence,该钻孔机曾两次被困在澳大利亚阿尔卑斯山的深处。
“白雪2.0”项目一直受到延误和成本飙升的困扰,目前正努力在2028年的最后期限前完工。这台新机器耗资约7500万美元,是为了防止进一步的交通堵塞。

首席执行官丹尼斯·巴恩斯说,弗洛伦斯将在几年后到达一个800米长的断层带,这个断层带的地面不稳定,“你不会想死的时候都在想”她是否能穿过这个断层带。
他说:“如果我们等着佛罗伦萨号进入这个断层带,我们要等上几年才能知道那台机器是否能处理好它。”
“我们的预期是佛罗伦萨无法处理,所以我们需要一台新机器来处理。”
Snowy 2.0旨在为间歇性可再生能源提供备份,于2017年启动,预计价格为20亿美元,截止日期为2021年,但其成本已飙升至120亿美元。新机器将从现有预算中拨款。
佛罗伦斯以最快的速度一天能钻透12米的岩石,去年的大部分时间都被困在科肖什科国家公园不到100米的软土地上。然后在5月16日,她在挖掘隧道的一个弯道时被硬岩石卡住了,一组承包商用高压水枪花了七个星期才把她炸出来。

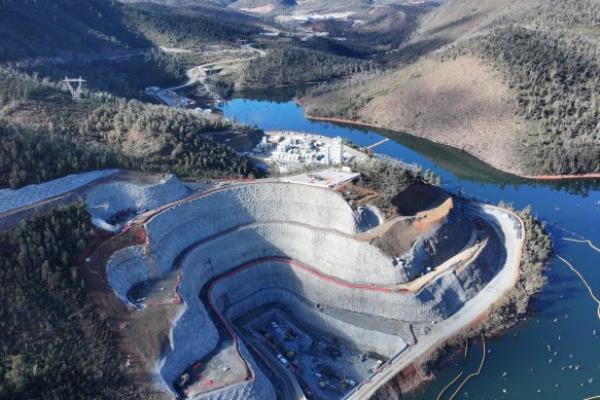

新的钻孔机将帮助佛罗伦萨完成一条17公里长的隧道,将塔尔宾戈水库与发电站连接起来,让大坝的水流下来,旋转发电涡轮机。
巴恩斯说,虽然即将到来的断层带并不令人意外,但最近的测试显示,它在地质上的挑战性远远超过之前的预测。
他说:“我们仔细考虑了一系列方案,以通过断层带,克服最初设计的不成熟。”
“引进第四台机器是保持Snowy 2.0在2028年12月完成目标日期的最佳方式。”
掘进机通常以女性的名字命名——艾琳·哈德森夫人和克尔斯滕女士是该项目中另外两位分别挖掘隧道的人——但巴恩斯说,新机器的名字将征求原住民的意见。
Snowy 2.0将寻求新南威尔士州政府的批准,以修改其项目计划,其中包括建造一个新的地下门户。没有建议增加土地清理或对水的影响。
最初的雪山计划于1972年启动,其中包括16座水坝和10个水电项目。一旦建成,它可以产生足够的电力,每周为300万个家庭供电。
